「ツーバイフォー工法は棟上げまでの降雨リスクが高い」

~なんてネガティブな話を良く聞きます。

コレね 知らないだけ(笑

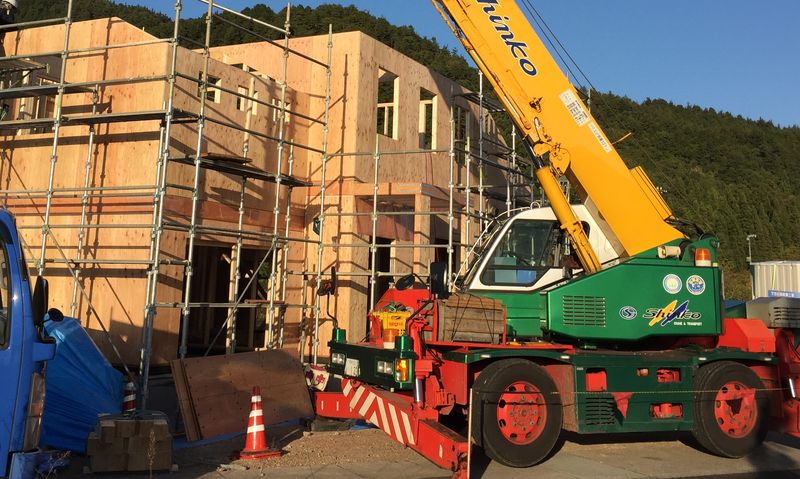

例えば 弊社で40坪程度の軸組造(金物工法含む)を建て方した場合
一日目は棟まで上げれるかどうかで 二日目に雨養生(屋根設置)となります。

~対してツーバイフォーのスケジュールは・・実は同じw

逆に単純な屋根なら1日で屋根仕舞いまでやってしまいます。

ねw

最初のネガティブセールスの嘘がバレるでしょ(笑

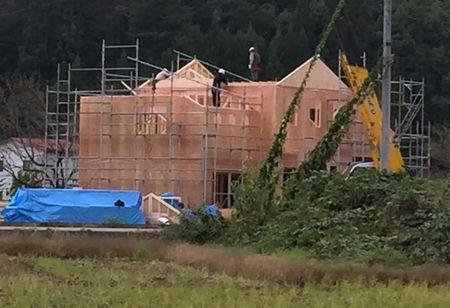

そんなこんなで 切妻コンビ屋根ツー バイフォー住宅の建て方を見てみましょう。

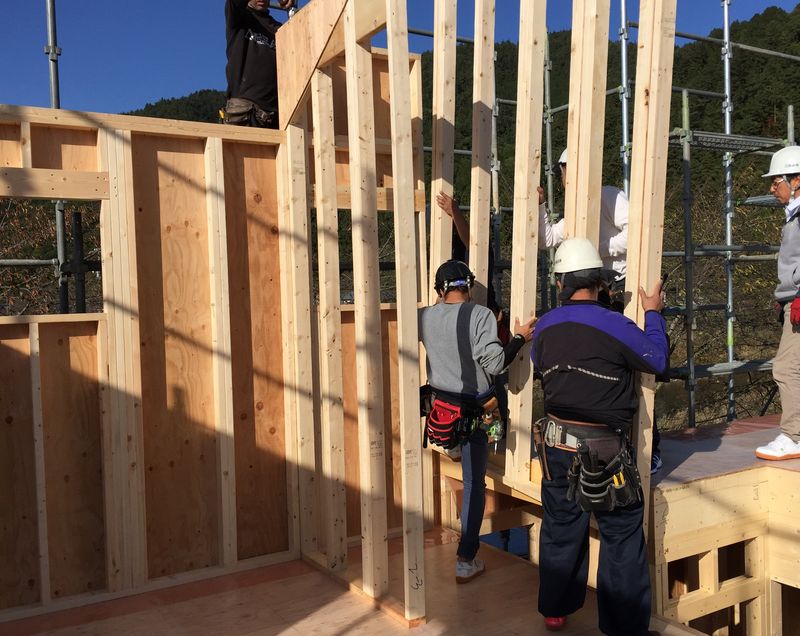

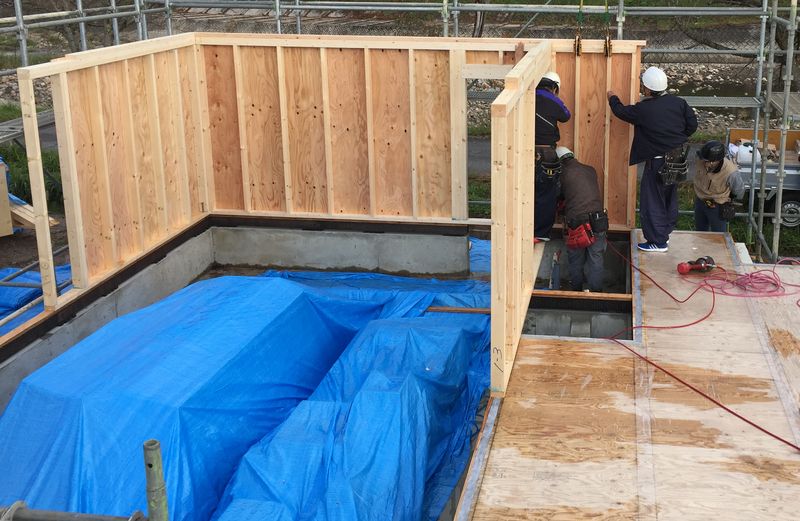

まずは朝イチより 前日までに作っていた1階の床組に壁を建てていきます。

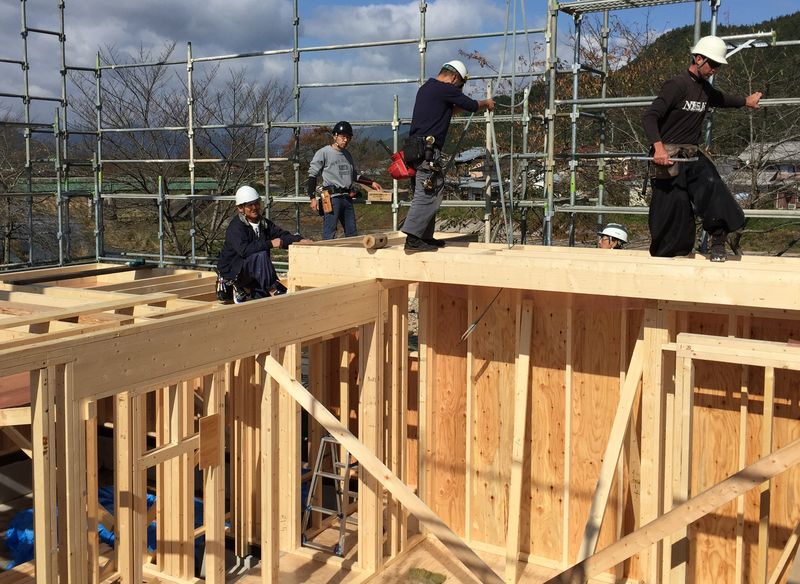

ほどなく1階の壁を立ち上げ 2階の床組みに。

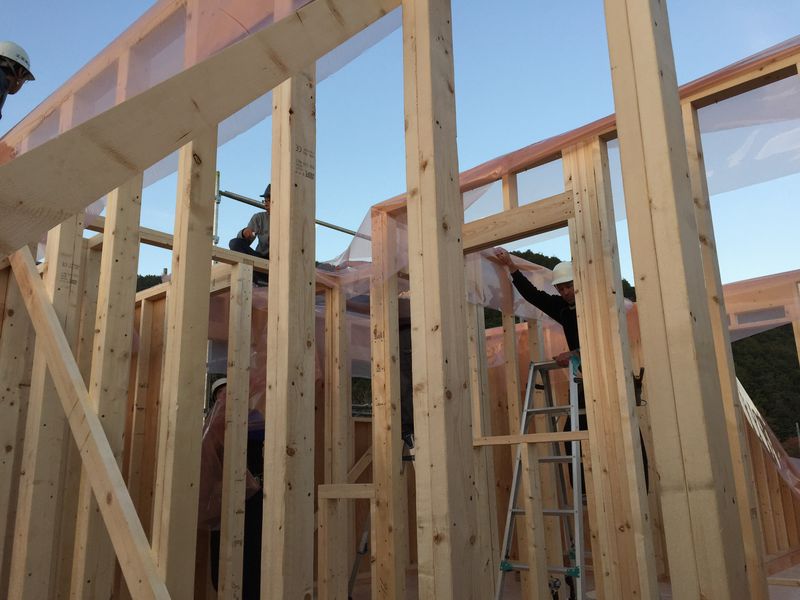

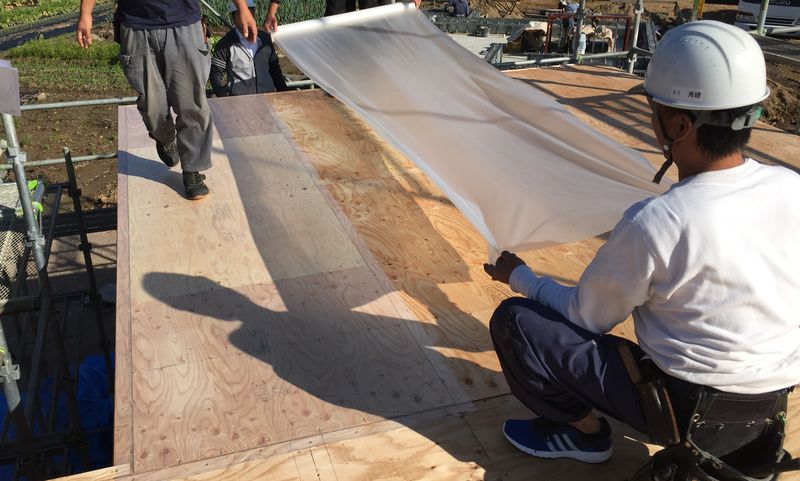

おっと 2階の床組みの前に先張りべパーバリアを。

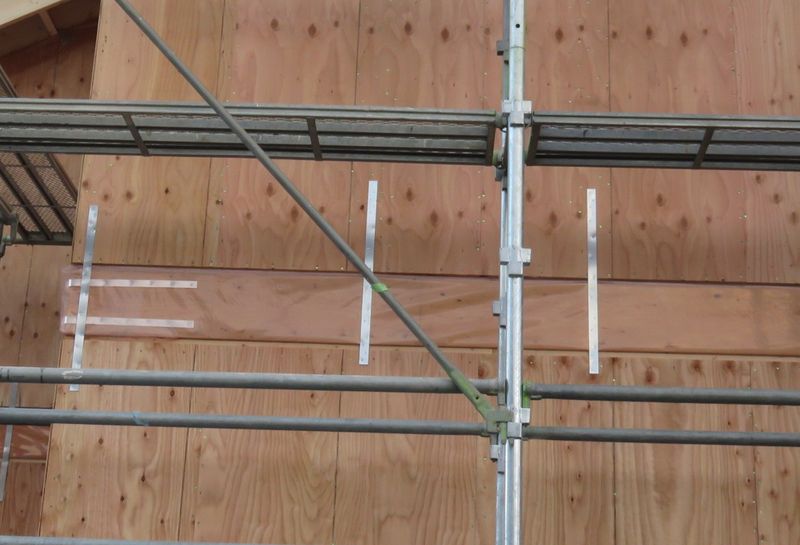

↑壁の上にシートが見えますが

ツーバイにおける床防湿シート(べパーバリア)の施工方法がこちら
http://eyescode.bijual.com/Date/20110810/ 【 2011年のブログ 】

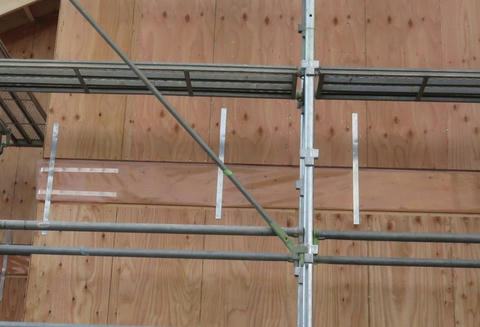

先張りシートの後 床を組んだら 合板の上に2階壁の墨出しを行ない
降雨対策に透明のシートをシールします。

その後で2階の壁を設置。こちらの床はスキップしてますね。

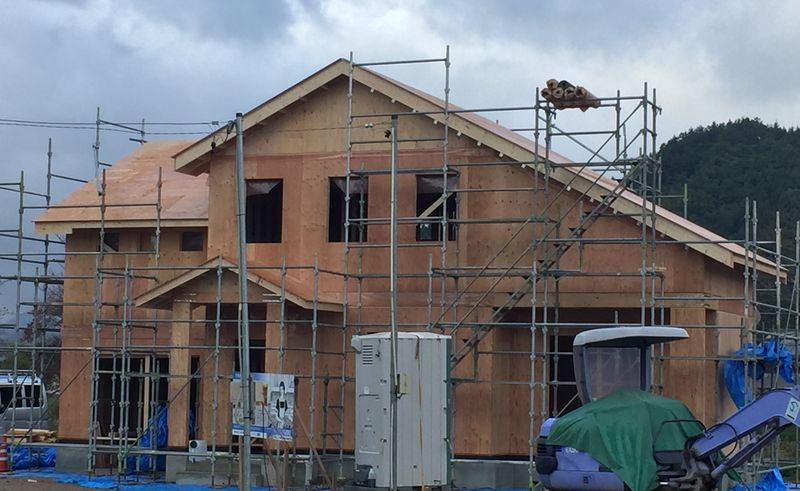

3時休憩の頃には だいぶ家の形が見えてきます。

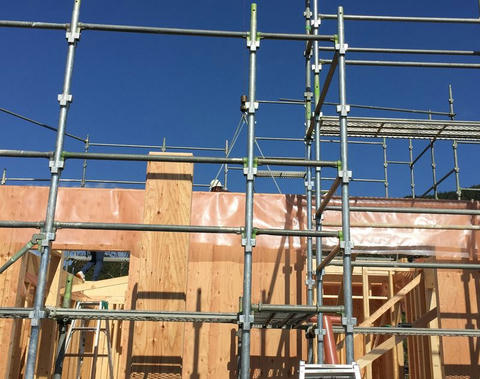

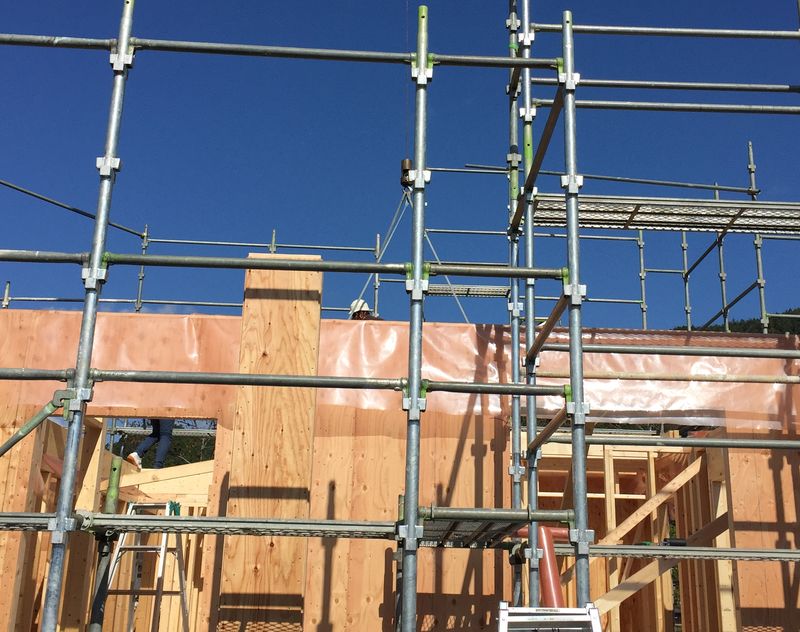

こちらは2階が最上階になるので 2階壁の上にも全周 防湿シートを先張り。

こゆの面倒なんだけど 確実に性能に効いて来るので丁寧に。

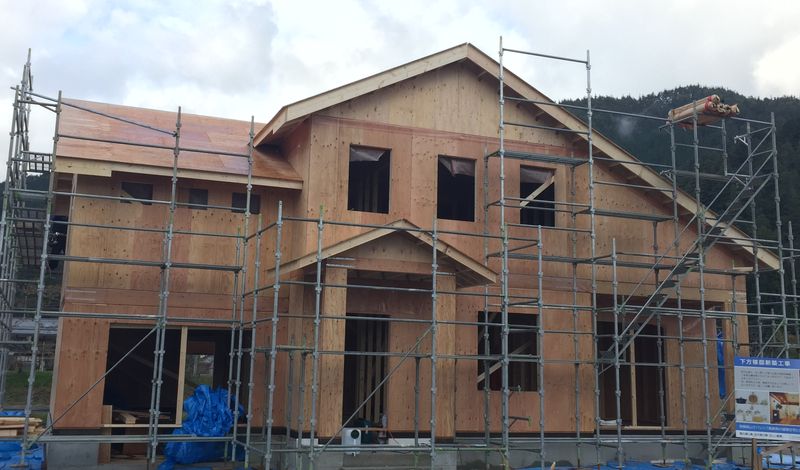

で 一日目はこんな感じまで進んで 後はシート養生で終了。

そして2日目終了 (えっw)

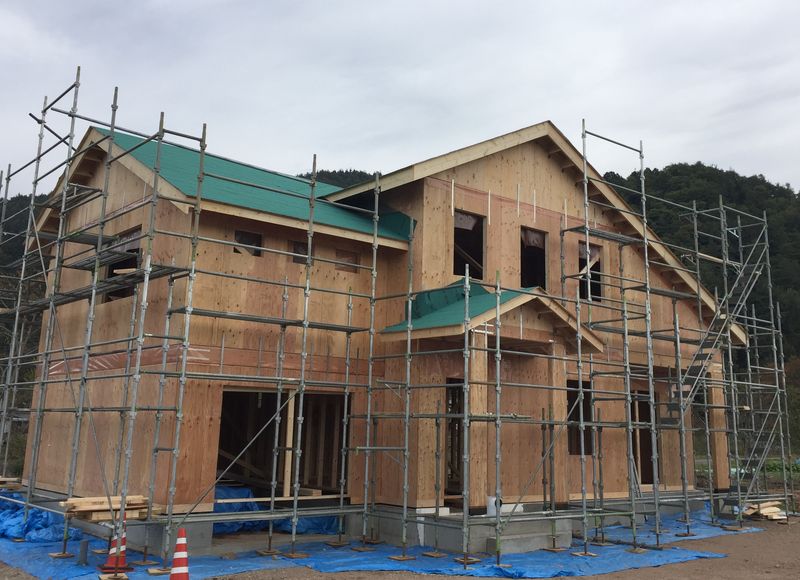

てか 2日目には ちゃんと屋根のシート養生できるでしょ^^

ちなみに3日目の朝には ルーフィング(防水)まで仕舞ってあります。

って訳で 弊社の施工例だと 軸組と枠組(ツーバイ)で

棟上げ時の降雨リスクの優位性は殆ど発生しません。

こゆ事知らないで ネガティブな事言うヒト多いけどw
それって知らないだけなんですよね(笑

でもって 3日目には外周部の金物設置に向かってしまいます。

例えばハリケーンタイ とか。

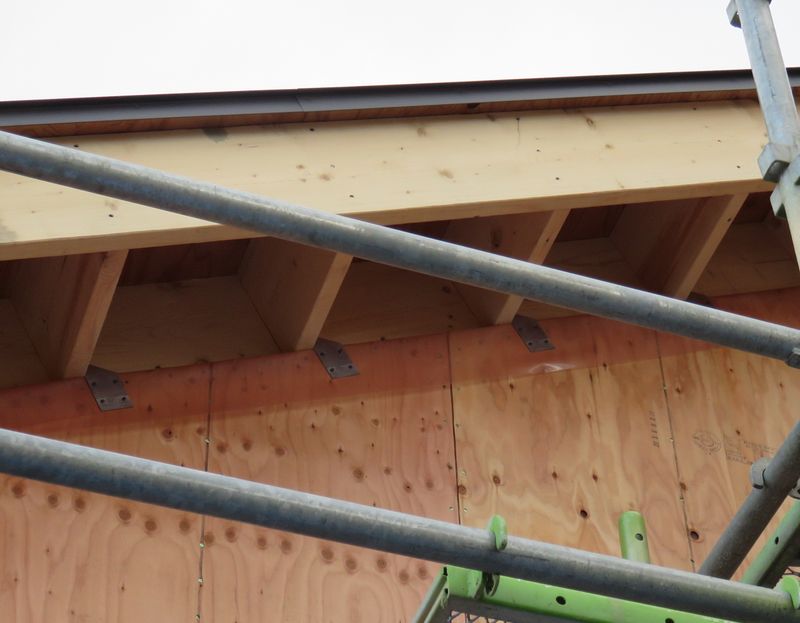

帯金物 とか

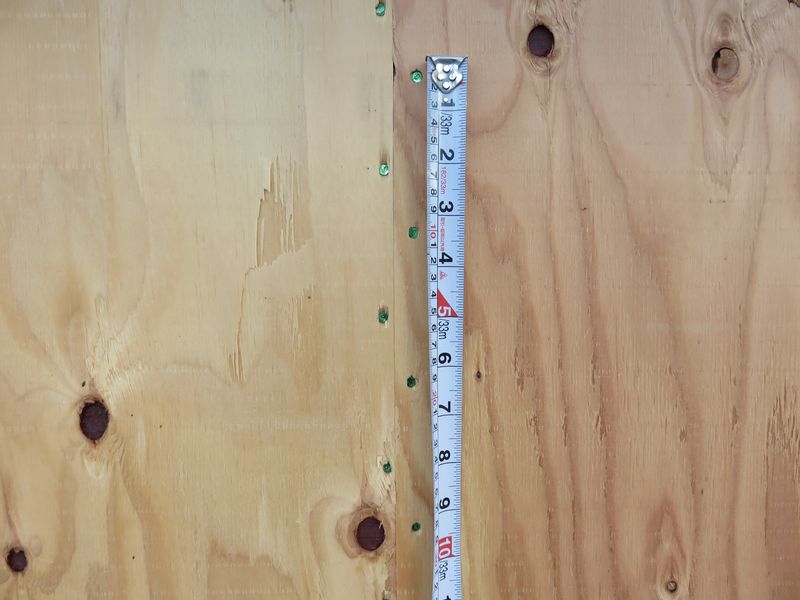

釘打ち本数とか

丁寧に躯体チェックが行われる訳です^^

 イメージでは無い耐震担保~大切な部分です。

そんなこんなで ツーバイフォー工法の建て方風景でした。

百聞は一見にしかず(爆

アディ押忍。

この記事にコメントする
お名前
文字色
メールアドレス
URL
コメント
パスワード   Vodafone絵文字 i-mode絵文字 Ezweb絵文字
カレンダー
10 2024/11 12
S M T W T F S
1 2
3 4 5 6 7 8 9
10 11 12 13 14 15 16
17 18 19 20 21 22 23
24 25 26 27 28 29 30
プロフィール
こんにちは。
HN:
Eye's @ オカダ
性別:
男性
自己紹介:
アイコン、くっ てしてますがw

【 ハウジングアイズ 】では、飛騨高山にてパッシブな高断熱思想を用いて、恒久的な省エネ快適住宅を御提案しております。

豊かな自然に恵まれたこの飛騨を、もっと住みやすく楽しくw そして笑顔と技術を全国へ。

MAIL = infoあっとhousingeyes.com
ふぉろーみぃ
最新コメント
[09/22  ハレルヤ@あいず]
[09/21  あおはる]
[02/06  ハレル屋@あぃず]
[02/06  可愛いおくさん♡]
[08/23  ハレル屋@あいず]
ブログ内検索
最新トラックバック
アーカイブ
忍者ブログ [PR]
PR
